구글 스프레드시트로 간트차트 자동 생성! (손으로 색칠하는 시대 끝👋) feat.템플릿

네?! 지금까지 구글 스프레드시트로 간트차트를 직접 그리셨다구요?

맙소사… 도움을 드리고 있는 제조회사에 컨설팅 미팅을 가서 스프레드시트를 열어보는데 이게 왠일…

장인처럼 한 칸씩 색칠하시느라 시간을 허비하셨다니요. 하지만 이제 그럴 필요 없습니다. 이 방법을 알면 누구보다 빠르게 간트차트를 만들 수 있습니다.



📌1단계. 스프레드시트 테이블 활성화

이미 반영된 결과물이 배경에 비춰서 조금 미안..;

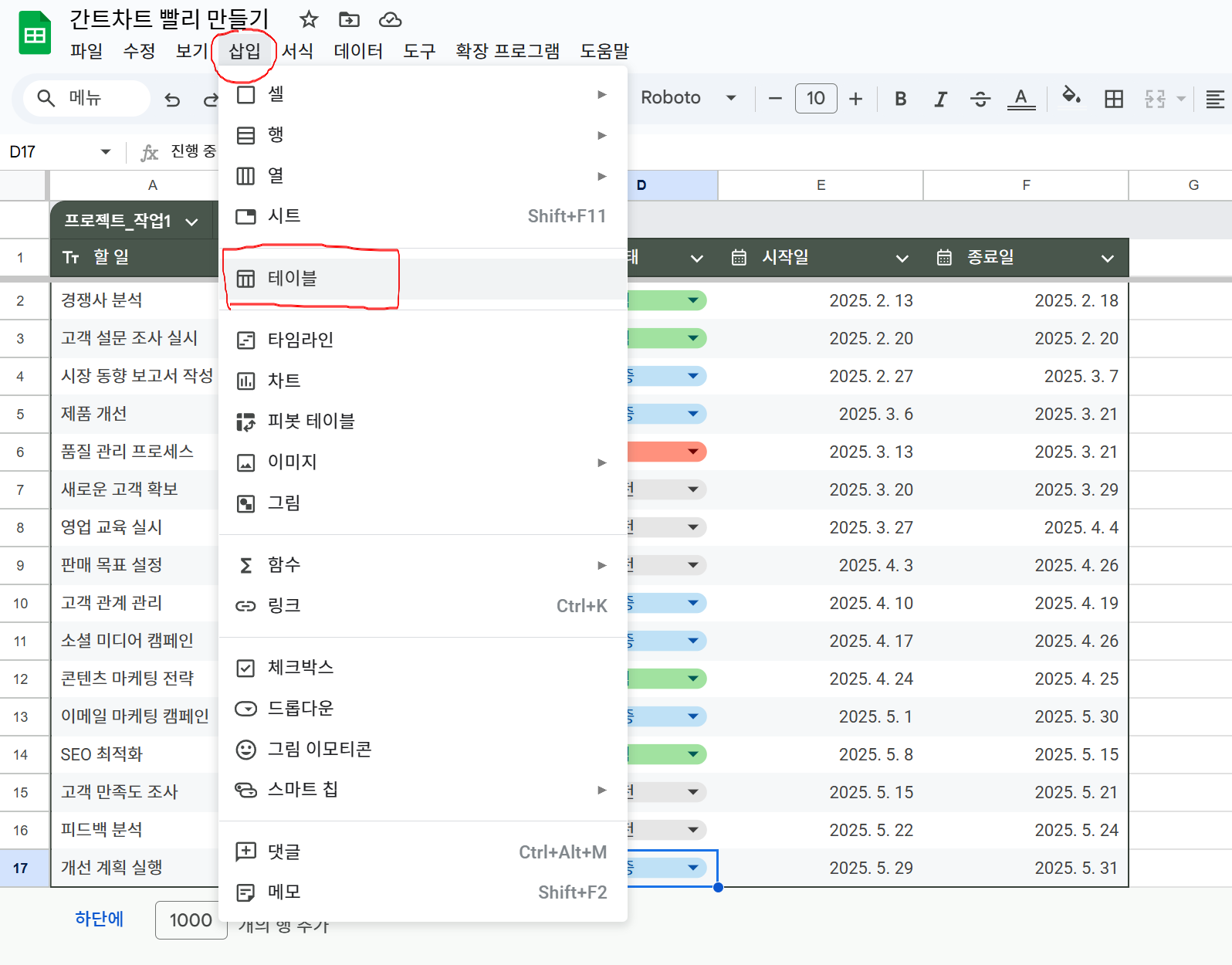

삽입 > 테이블



구글 스프레드시트에도 엑셀처럼 ‘표’ 기능이 추가되었습니다.

일단 이 기능을 켜주시면 스프레드시트가 표로 변해요.

위치는 ‘삽입 -> 테이블’

📌2단계. 데이터 입력 & ‘타임라인‘ 추가

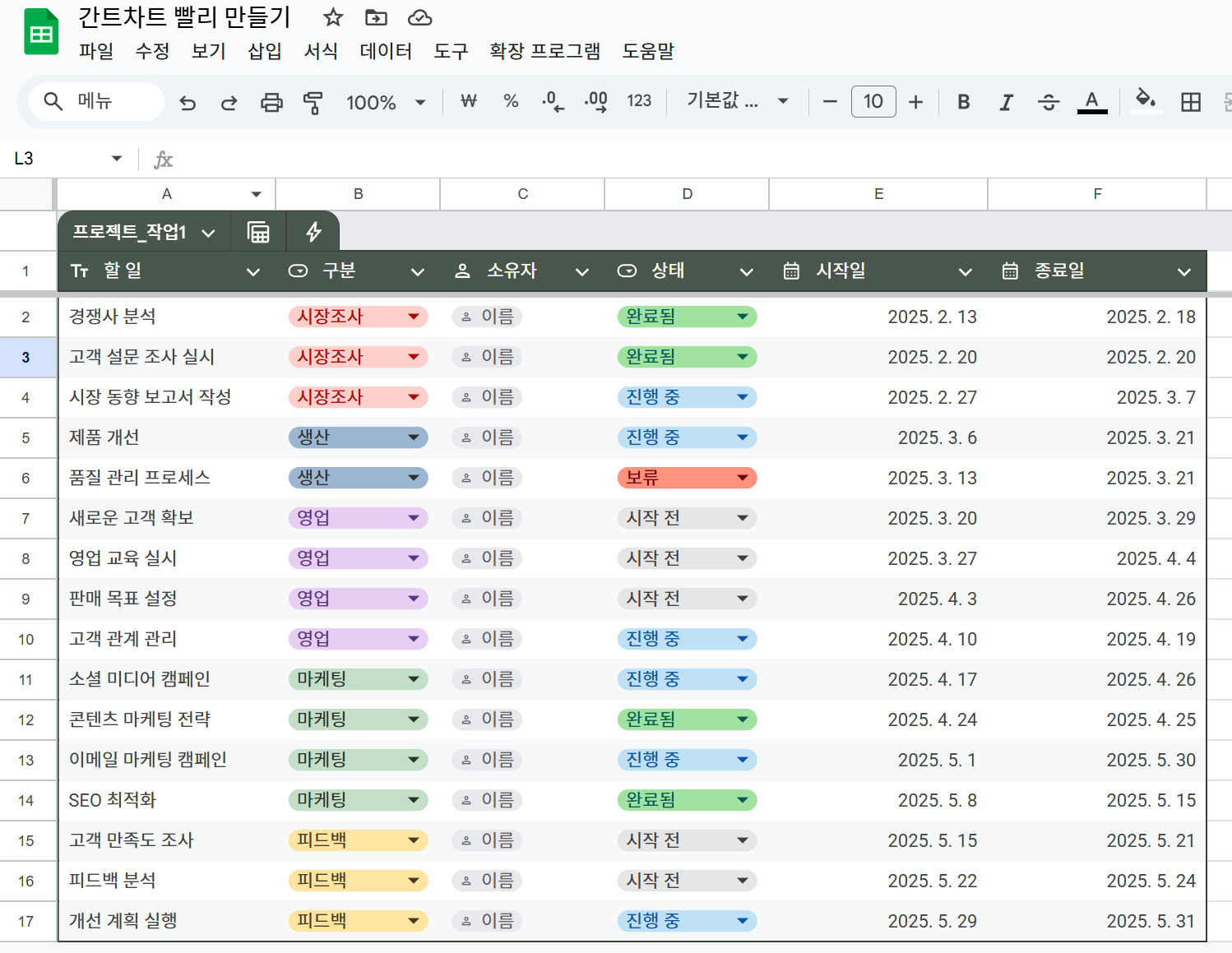

필요한 데이터를 위 양식처럼 후딱 작성해보세요. 간트차트 만드실때 보통 2~3Depth까지 만드시죠?

그럼 그렇게 구분을 2~3개씩 주셔도 됩니다.

중요한 점 ‘시작, 종료일’

간트차트에서 가장 중요한 건

시작일과 끝나는 날짜죠.

이 부분을 명확하게 작성해주셔야 간트차트가 시각적으로 완벽하게 나옵니다.

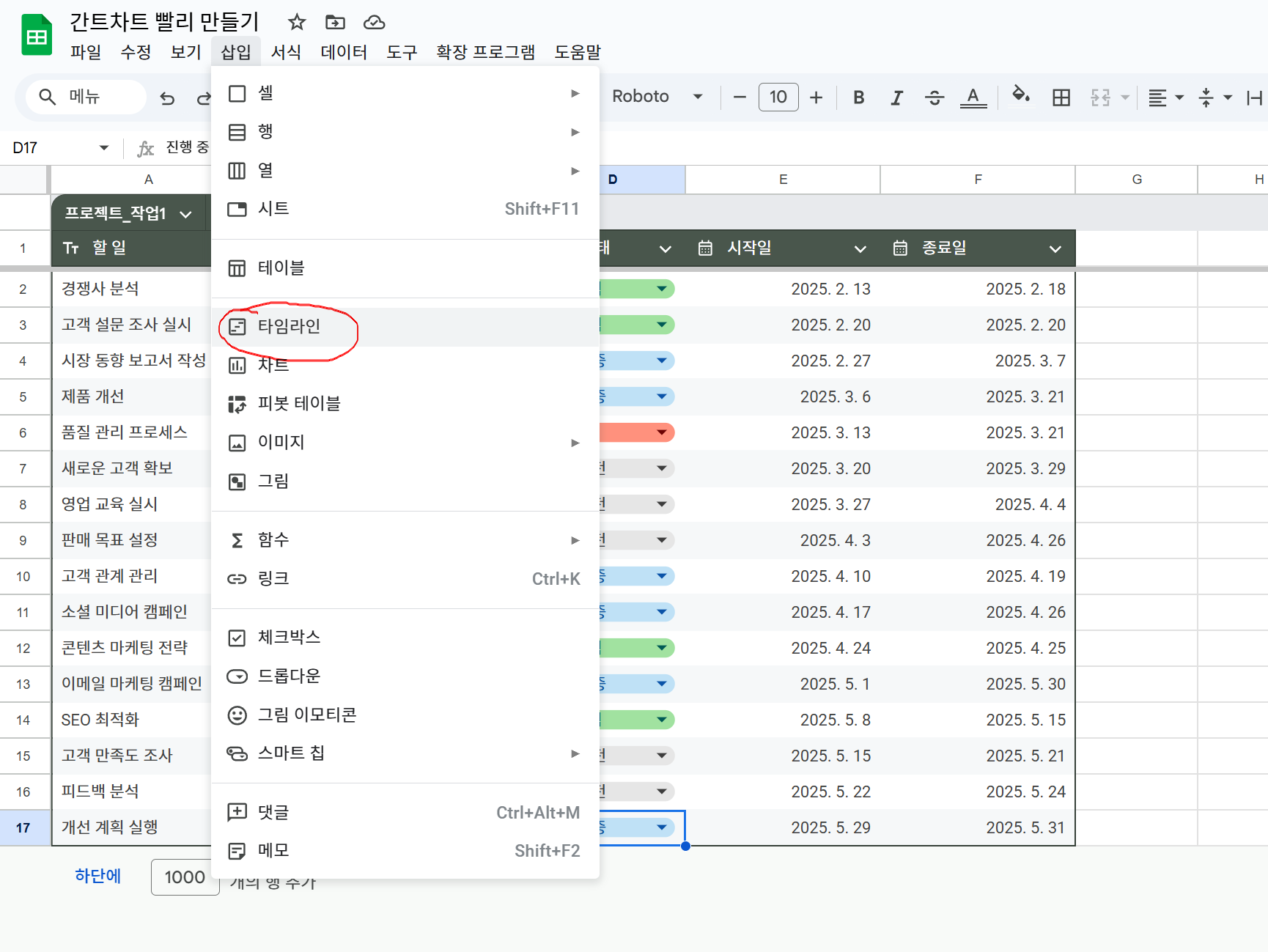

삽입 > 타임라인

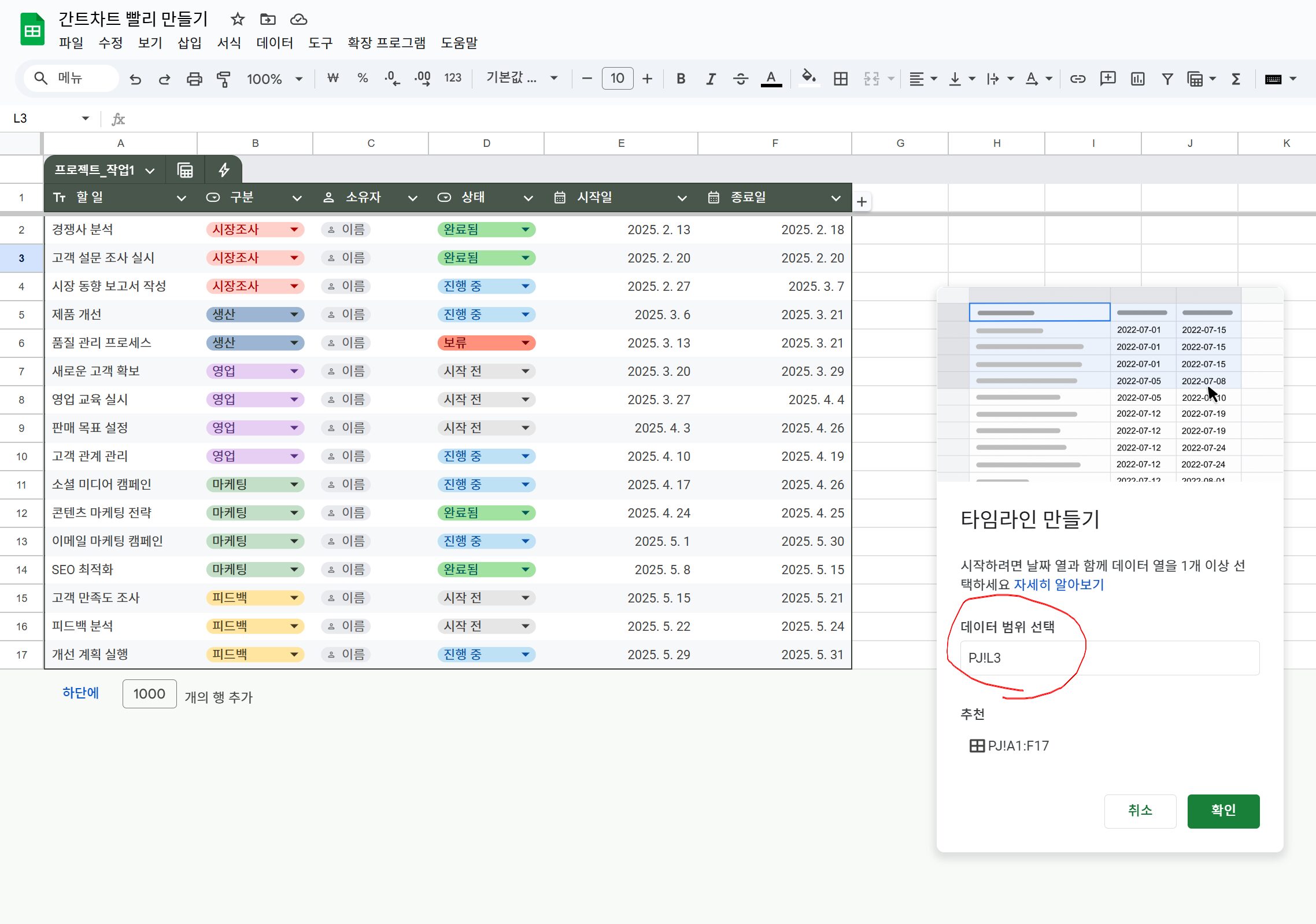

그리고 테이블을 전체 선택한 후에 ‘삽입 > 타임라인’ 클릭

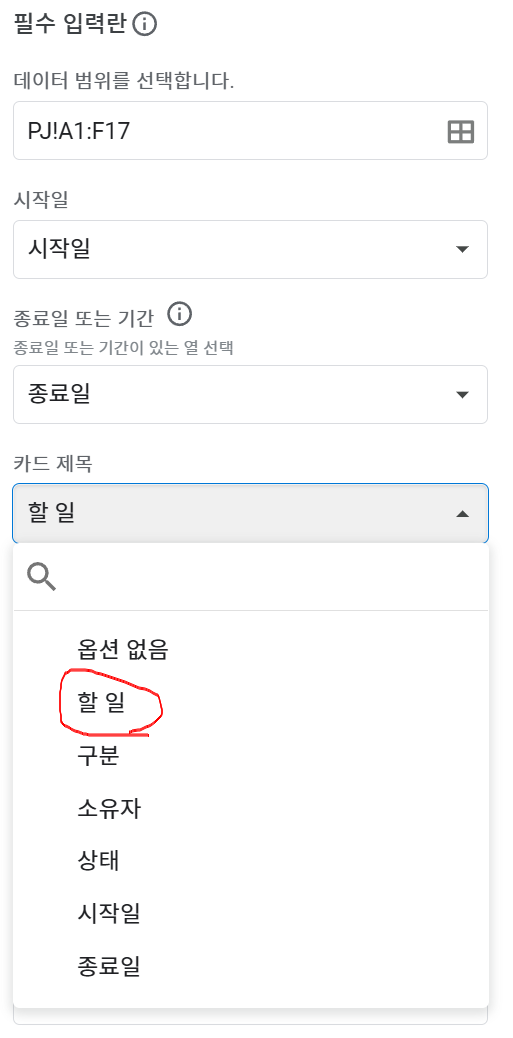

데이터 범위 선택 꼭 확인

타임라인을 누르시면 이런 창이 뜰텐데요.

데이터 범위를 선택해주시고 (저는 전체 선택을 안하고 그냥 만들었더니 저래요..;)

‘확인’

짜잔 새로운 탭에 간트차트가 등장합니다.

하지만 우리가 알고 있는 간트차트는 왼쪽에 할 일이 써있죠?

이제부터 그 세팅을 하겠습니다

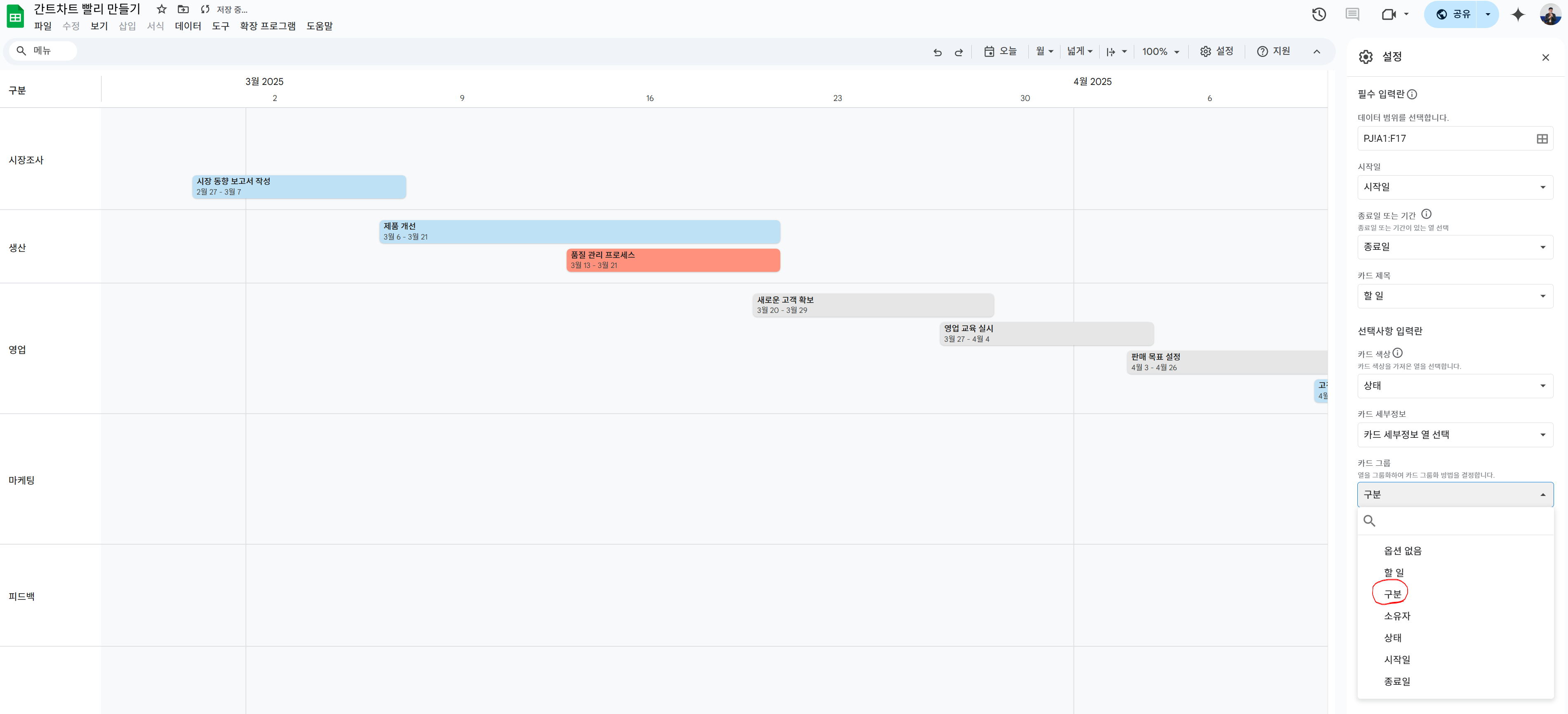

📌3단계. 간트차트처럼 보이게하는 ‘카드 그룹’



오른쪽 하단 메뉴 카드 그룹 > (여러분이 만든)상태나 구분 선택

오른쪽 하단 메뉴 카드 그룹 > (여러분이 만든)상태나 구분 선택2

이제 여러분이 만드신 데이터들을 구분지어서 볼 차례에요.

저는 ‘상태’, ‘구분’으로 번갈아가면서 보거든요.

여러분도 프로젝트 상황에 따라 맞게 보시면 돼요.

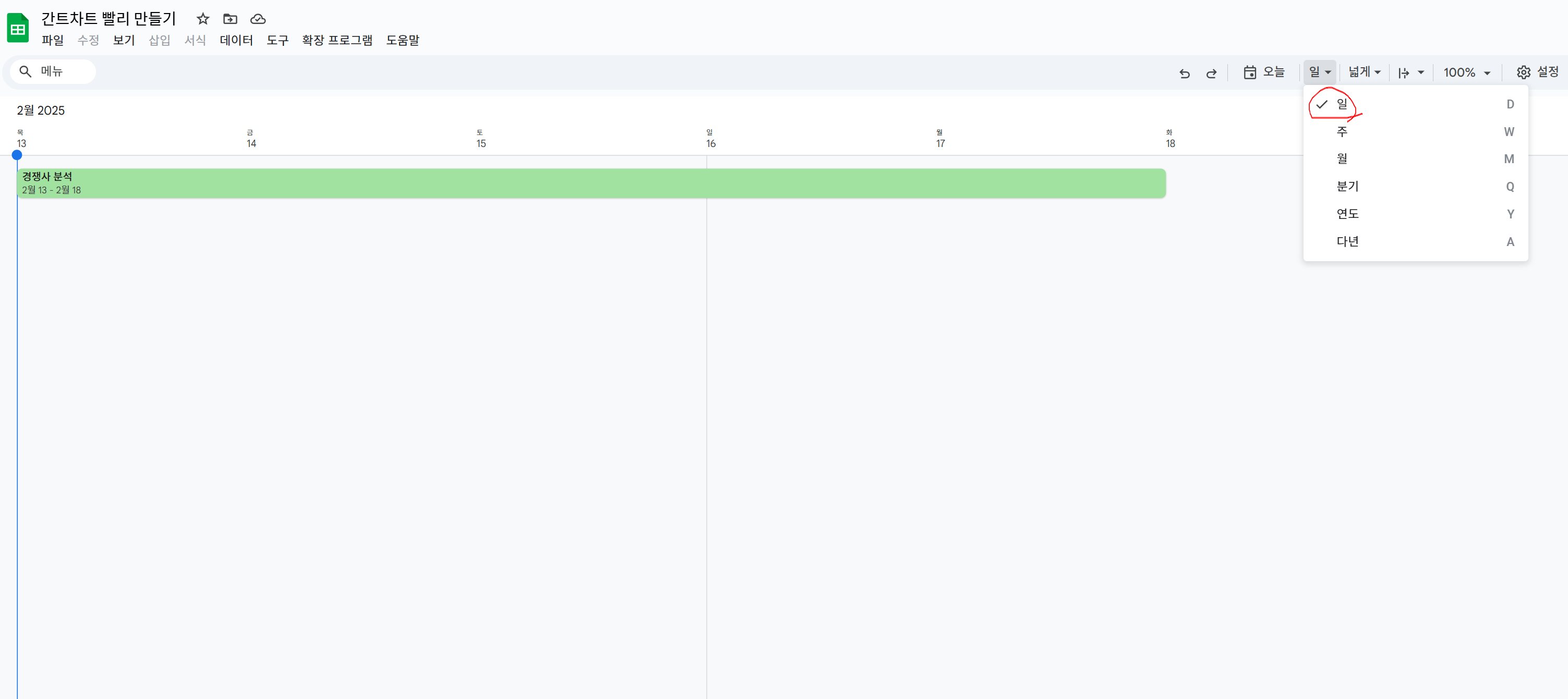

📌4단계. 보기방식 조정

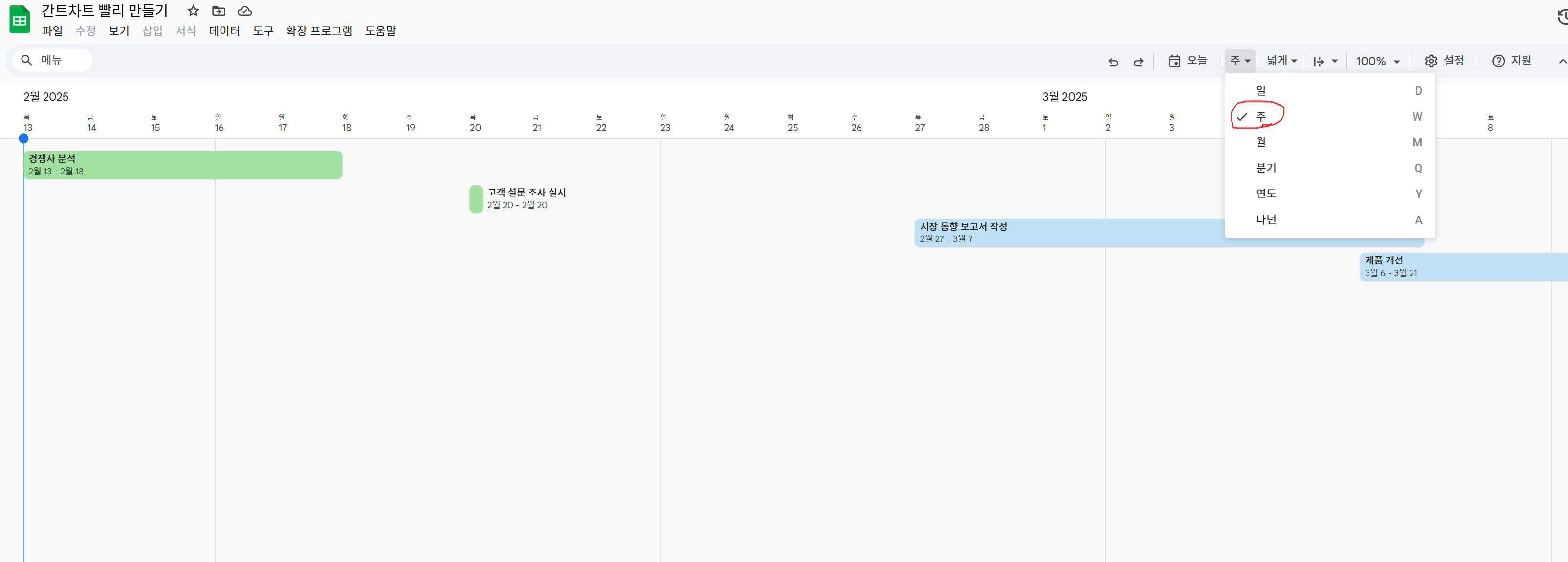

보기 방식 ‘일’

최초의 보기 방식은 ‘일’ 단위일거에요. 저 버튼을 눌러서 원하시는 ‘주’, ‘월’, ‘분기’ 등으로 알맞게 보시면 된답니다.

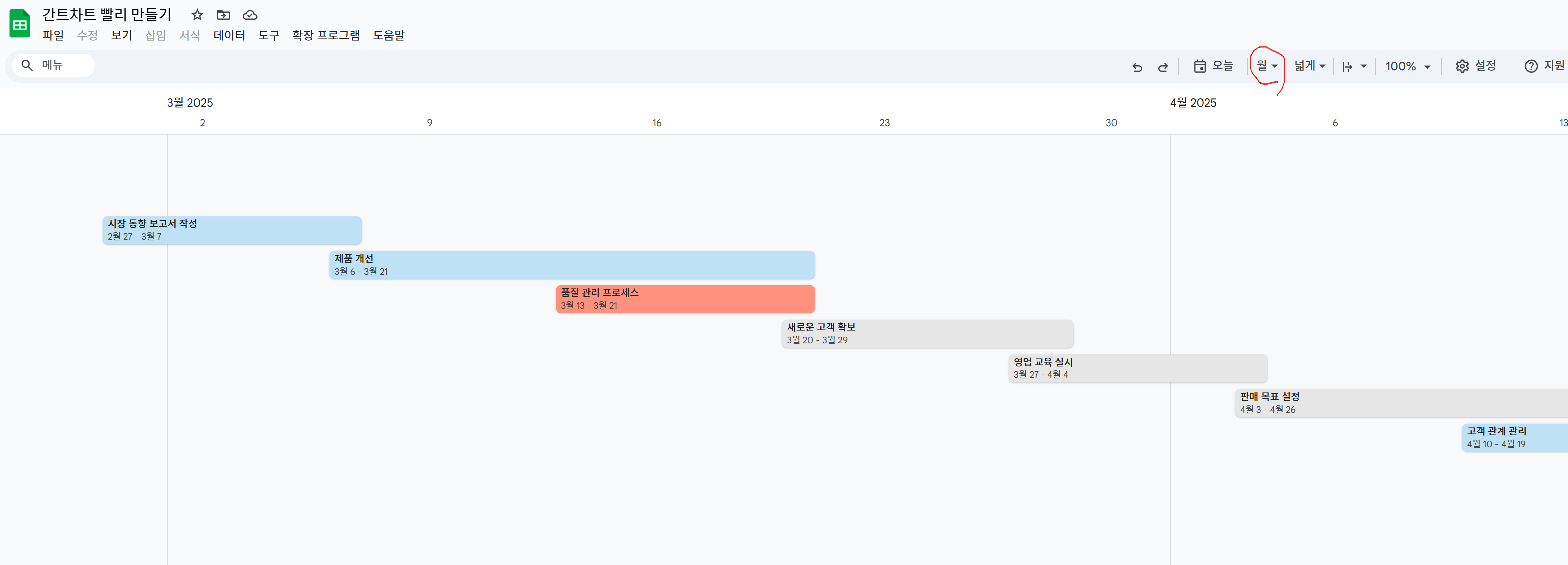

보기 방식 ‘월’

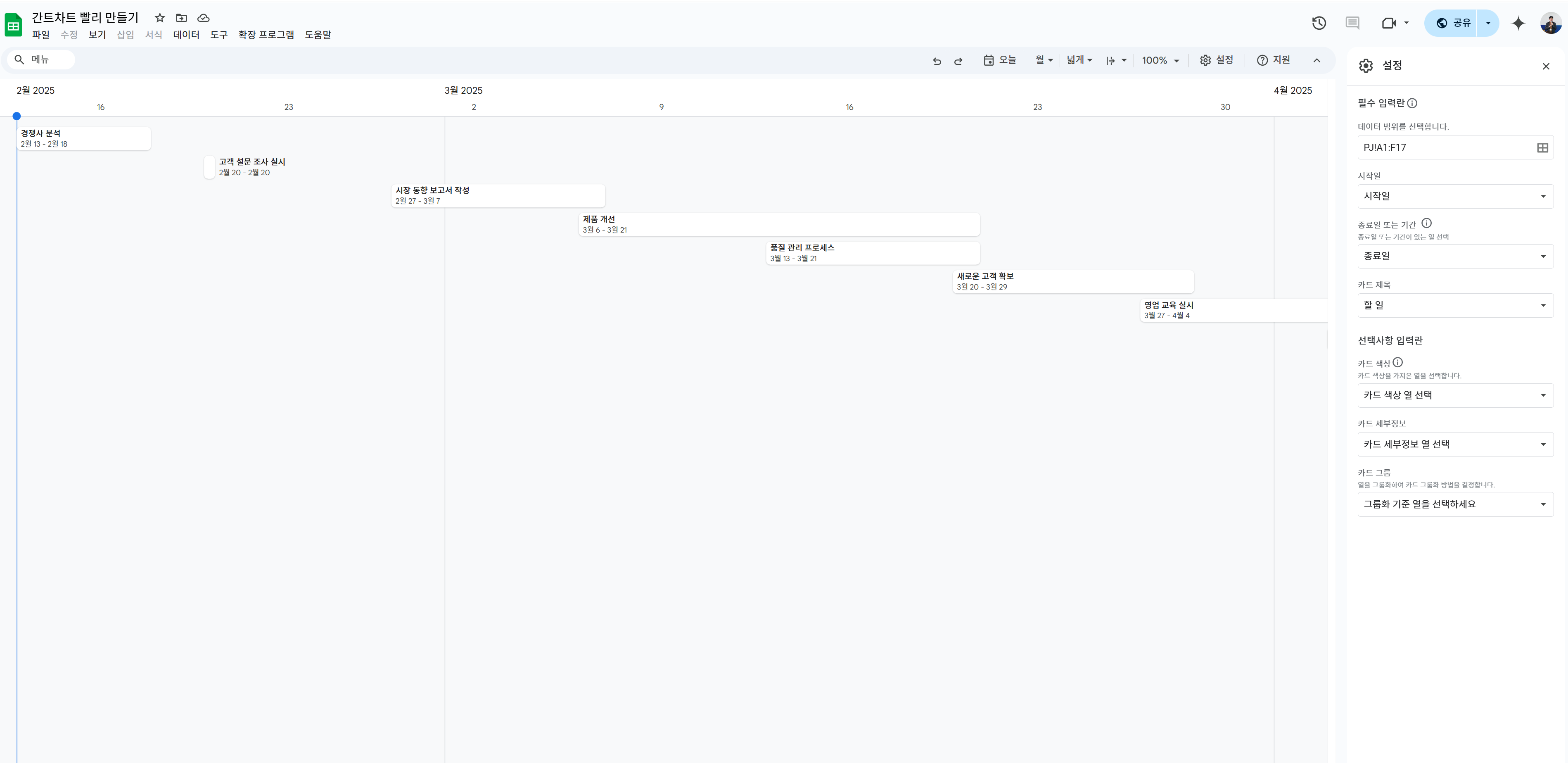

보기 방식 ‘주’

약속드린 템플릿입니다

자, 이제 구글 스프레드시트로 간트차트를 누구보다 빠르게 만들어 보세요!
그리고 진짜 중요한 업무에 집중하시길 바랍니다. 💪
